Réponse rapide : en Valais, une piscine coque polyester est posée en 2 à 3 semaines, tandis qu'un bassin béton projeté carrelé demande 3 à 6 mois, terrassement et finitions compris. Il faut y ajouter 1 à 3 mois de permis de construire et tenir compte de la trêve hivernale. Concrètement, comptez 4 à 6 mois entre le premier devis et la première baignade pour une coque, et 8 à 12 mois pour une piscine béton sur mesure à Sion, Sierre ou Martigny.
Combien de temps dure la construction d'une piscine en Valais ?
Le délai dépend avant tout du type de bassin. Pour une piscine coque polyester, l'ordre de fabrication passe en usine pendant que le terrassement se fait sur le terrain : la pose se limite ensuite à 3 à 5 jours, plus une semaine de raccordements et de mise en eau — soit 2 à 3 semaines au total. Pour une piscine béton projeté, le calendrier est nettement plus long : 1 semaine de terrassement, 1 à 2 semaines de ferraillage et de bétonnage, puis 4 semaines de séchage incontournables avant le carrelage, lui-même suivi de 2 semaines de finitions (margelles, local technique, filtration). Le chiffre à retenir est simple : le gros œuvre béton s'étale sur 6 à 10 semaines, mais le projet complet réclame 3 à 6 mois. Le détail des postes de dépense est présenté dans notre guide Quel budget prévoir pour la construction d'une piscine à Sion en 2026 ?
Le permis de construire : combien de temps prévoir en Valais ?
La plupart des piscines de plus de 15 m² sont soumises à autorisation de construire dans le canton du Valais. Comptez 1 à 3 mois de procédure, sans compter la préparation du dossier par un architecte ou un bureau technique (1 à 2 semaines). L'enquête publique dure au moins 30 jours, puis la commune et le canton délivrent leur préavis. Un terrain situé en zone à bâtir, en zone agricole ou en zone de protection peut allonger sensiblement les délais. Notre article dédié Combien de temps prend l'obtention du permis de construire d'une piscine en Valais ? détaille chaque étape du dossier, et les démarches officielles du canton du Valais constituent la référence pour la constitution du dossier communal.
Le calendrier étape par étape d'un chantier de piscine
Voici le déroulé type pour une piscine béton à Sion, du premier contact à la mise en eau :
- Étude et devis (1 à 2 semaines) : relevé du terrain, choix du type de bassin, chiffrage détaillé.
- Permis de construire (1 à 3 mois) : constitution du dossier, enquête publique, autorisation.

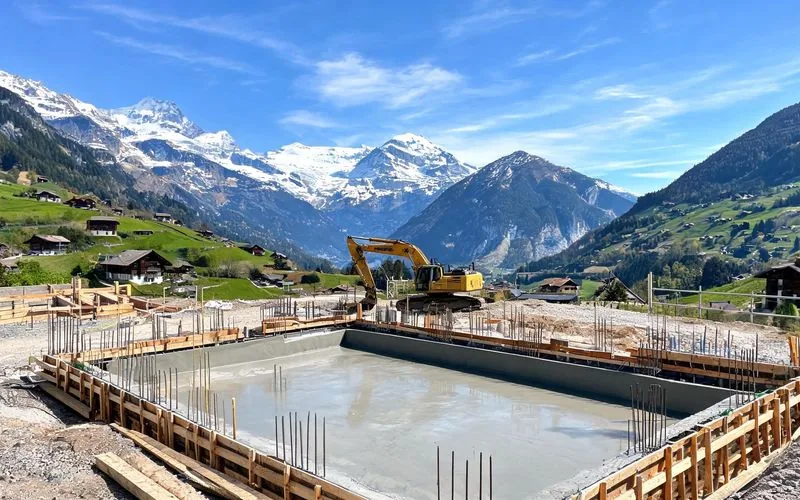

- Terrassement (1 semaine) : excavation, évacuation des terres, sécurisation des accès.
- Gros œuvre (2 à 3 semaines) : ferraillage, béton projeté, réseaux hydrauliques et électriques.
- Séchage (4 semaines) : phase incontournable avant tout revêtement.
- Finitions (2 semaines) : carrelage, margelles, plage, local technique, filtration.
- Mise en eau et équilibrage (3 à 5 jours) : remplissage, traitement, mise en service.
Pour une piscine coque, ce calendrier se compresse : la fabrication en usine se fait en parallèle du terrassement, et la pose remplace le gros œuvre. Notre équipe réalise la construction de piscine en béton comme la pose de coques polyester sur toute la plaine du Rhône.
Quels facteurs allongent les délais en Valais ?
Trois éléments font surtout déraper un planning. D'abord la météo : le bétonnage est déconseillé sous 5 °C et le terrassement impossible sur sol gelé, ce qui suspend le gros œuvre de novembre à mars. Ensuite la nature du terrain : un sous-sol rocheux ou morainique peut ajouter 5 000 à 15 000 CHF et une à deux semaines de terrassement. Enfin les autorisations spécifiques : raccordement au réseau, préavis cantonal ou servitude de passage peuvent chacun rallonger la procédure de plusieurs semaines. La règle d'or reste d'anticiper : lancer les demandes à l'automne permet de creuser dès le printemps. Estimez votre projet en amont grâce à notre simulateur de devis piscine.
FAQ – Délais de construction d'une piscine en Valais
Combien de temps prend la construction d'une piscine en Valais ?
Comptez 2 à 3 semaines pour une piscine coque polyester posée et 3 à 6 mois pour un bassin béton projeté carrelé, hors période de permis. Le gros œuvre béton représente 6 à 10 semaines, le reste correspond au terrassement, au séchage et aux finitions.
Combien de temps prend l'obtention du permis de construire en Valais ?
Le permis prend en général 1 à 3 mois, avec une enquête publique d'au moins 30 jours. Anticipez 4 à 6 mois avant la mise à l'eau, davantage en zone à bâtir sensible ou si un préavis cantonal est requis.
Peut-on construire une piscine en Valais en hiver ?
Le terrassement et le bétonnage sont déconseillés sous 5 °C à cause du gel, ce qui suspend souvent le gros œuvre de novembre à mars. La pose d'une coque reste possible par temps doux, mais l'idéal est de lancer le chantier au printemps pour se baigner dès l'été suivant.
Vous planifiez votre bassin à Sion, Sierre, Martigny ou Crans-Montana ? Nos piscinistes valaisans vous accompagnent du premier croquis à la mise en eau, permis compris. Retrouvez nos autres conseils sur le blog piscine du Valais.
